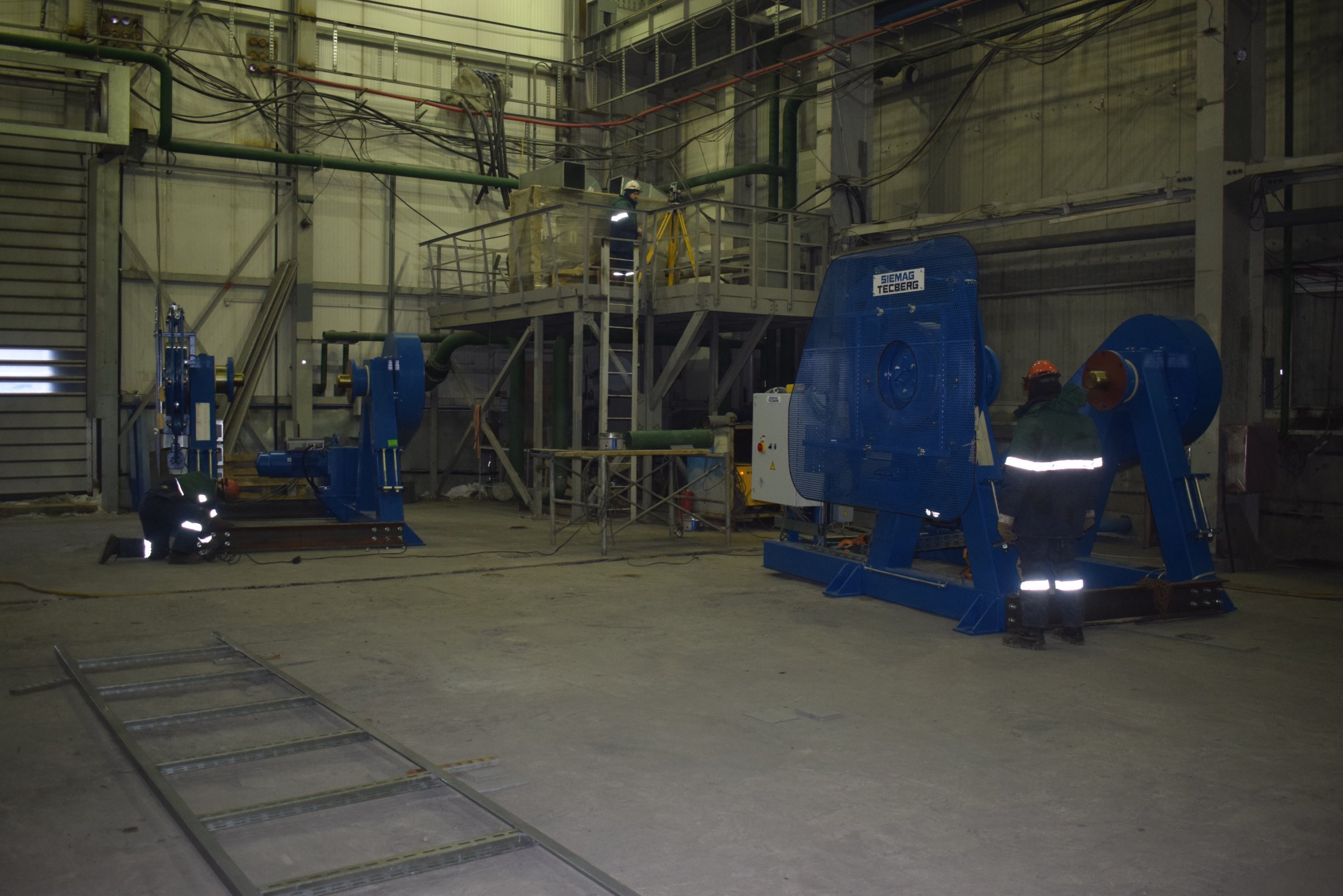

Schacht SKS-1 Norilsk Nickel - April 2021
Start der Förderung im Schacht SKS-1 in Norilsk rückt näher.
Schacht SKS-1 Norilsk Nickel - März 2021
Montage der Ausrüstung für die Produktionsphase.
Schacht SKS-1 Norilsk Nickel - Februar 2021
Tag der Inbetriebnahme des SKS-Komplexes rückt näher!
Schacht SKS-1 Norilsk Nickel - Januar 2021
Winter in der nördlichsten Großstadt der Erde.
Grubenwasserhaltung für die RAG
Großprojekt Umbau der Grubenwasserhaltung für die RAG - eine Ewigkeitsaufgabe.
Im April 2020 erhielt die THYSSEN SCHACHTBAU GMBH von der RAG Aktiengesellschaft den Auftrag, die verbliebenen neun Grubenwasserhaltungsstandorte im Ruhrgebiet sowie einen Standort im Saarland im Rahmen des Grubenwasserkonzeptes für die Zukunft umzubauen.
THYSSEN SCHACHTBAU setzte sich dabei in einer europaweiten Ausschreibung gegen sämtliche Mitbewerber durch und konnte somit den größten Inlandsauftrag der letzten Jahrzehnte verbuchen.
Für die Arbeiten im Saarland setzt THYSSEN SCHACHTBAU dabei auf eine Zusammenarbeit mit der STEAG Technischer Service GmbH.
Der technisch, logistisch und planerisch sehr anspruchsvolle Auftrag sichert für die nächsten fünf Jahre Arbeit für unsere Bergleute im Ruhrgebiet.

Schachtanlage Franz Haniel 1/2 in Bottrop

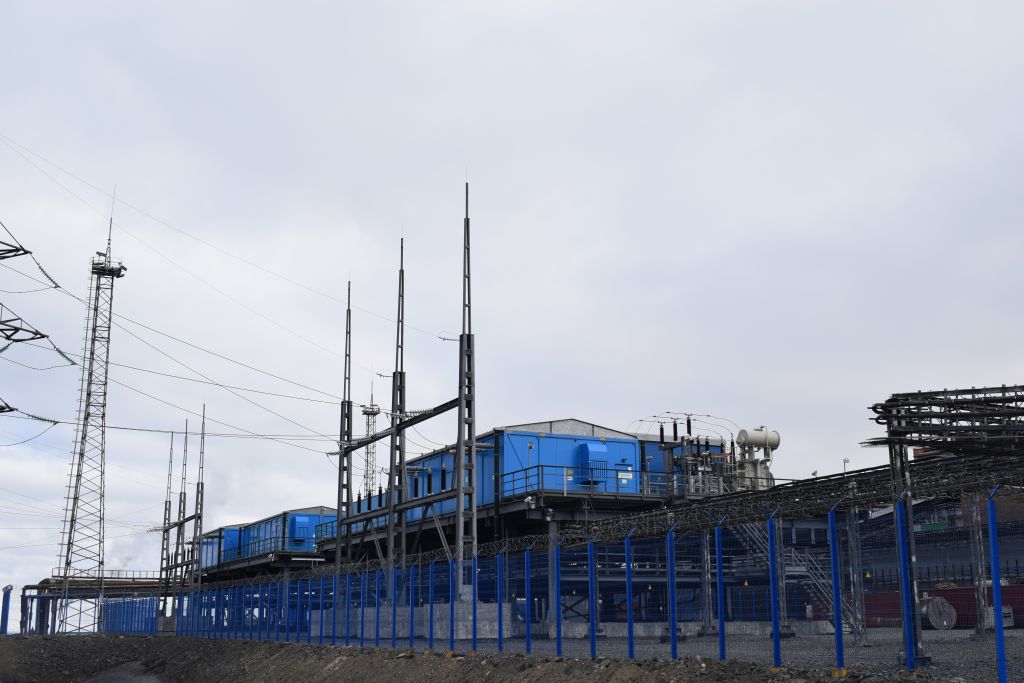

Umspannwerk GPP-52 Norilsk Nickel
Die Arbeiten zur Umschaltung der 6-kV-Anlage der Filiale PAO GMK «Norilsk Nickel» wurden erfolgreich abgeschlossen.
Die Stromversorgung der 6-kV-Anlage erfolgt nun mittels neuem kombinierten Umspannwerk «GPP-52».



Schacht WS-10 Norilsk Nickel
Ausstattung mit den modernsten Sicherheitssystemen für den Permanentbetrieb.

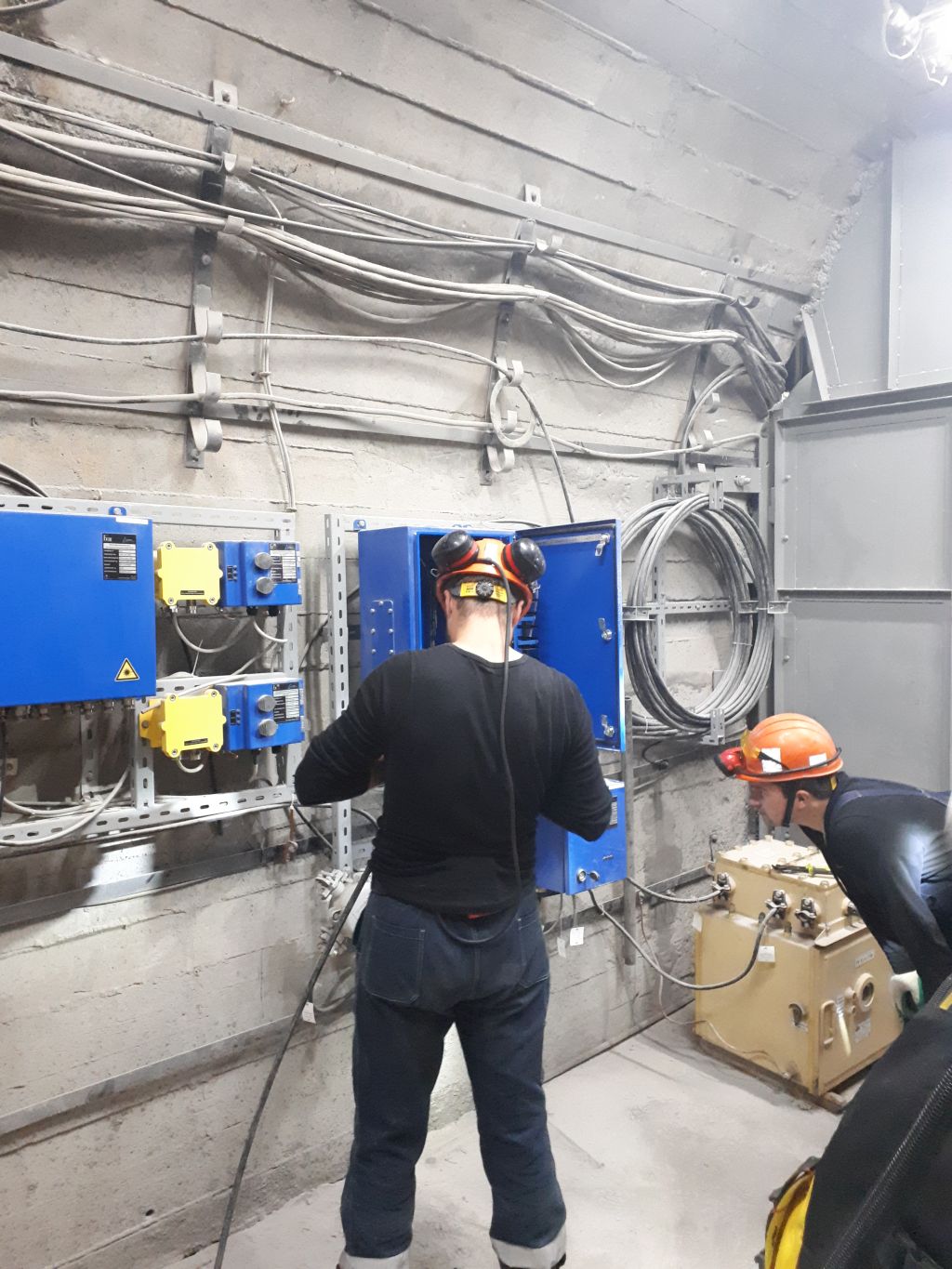

Auch nach der Zusammenlegung der Umrüstung des Schachtes mit dem Vortrieb der Erkundungsstrecken EV-1 und EV-2 der Grube «Glubokaya» haben wir es geschafft, die Arbeiten zur Verlegung von mehr als 4 km Dispatcherdienst- und Kommunikationskabel vorzeitig abzuschließen. Damit wird das Objekt WS-10 mit den modernsten Sicherheitssystemen für den permanenten Betrieb ausgestattet.

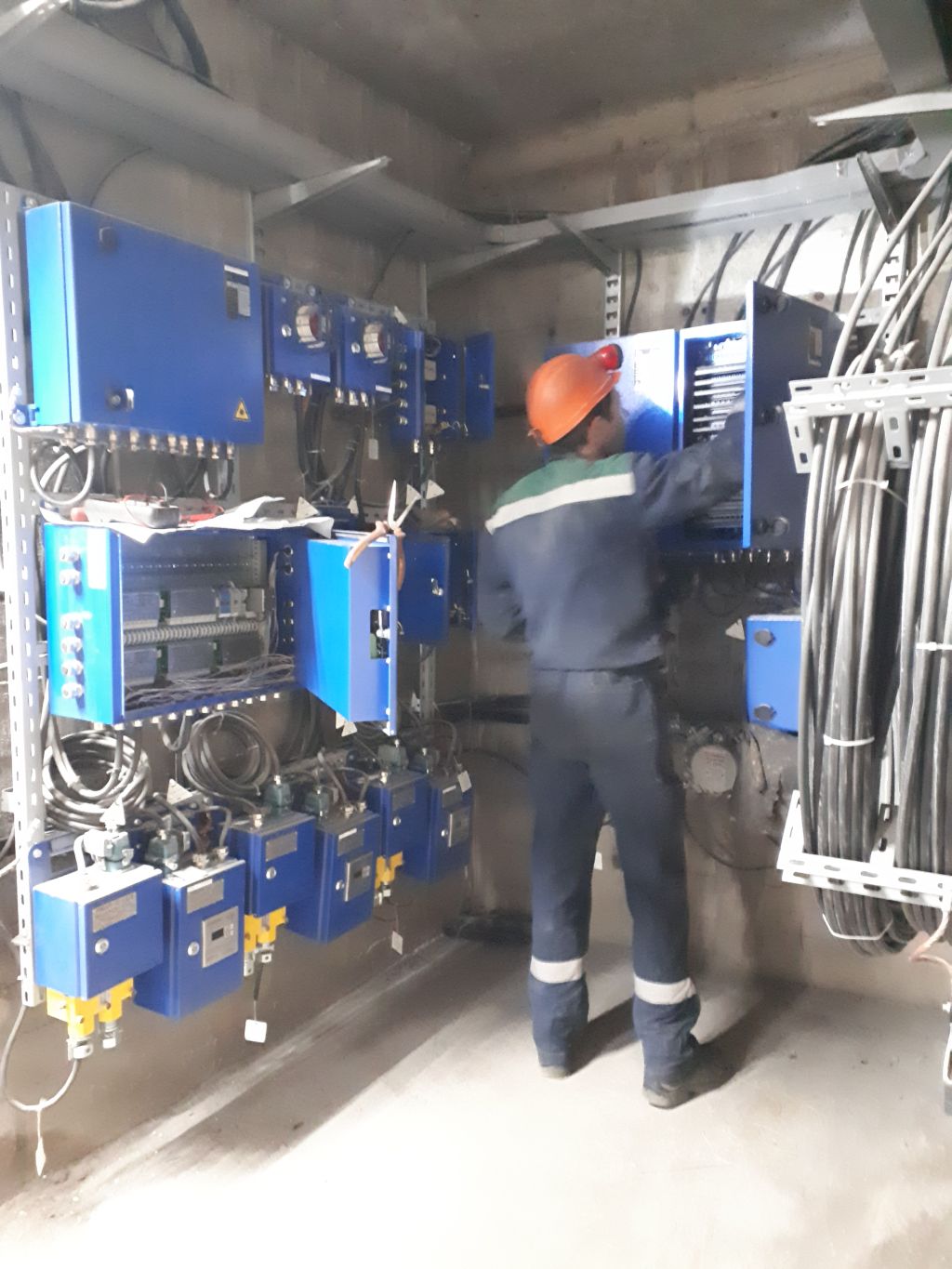

Aufgrund der aktuellen Reisebeschränkungen wegen COVID-19 wurde von unseren Spezialisten der THYSSEN SCHACHTBAU GMBH ein Kommunikationsmittel eingerichtet, mit dessen Hilfe die Inbetriebnahme der Schachttelefonanlage ferngesteuert durchgeführt werden konnte. Die hier gesammelten Erfahrungen können dazu beitragen, derartige Arbeiten zukünftig ferngesteuert auszuführen, ohne auf der Baustelle persönlich anwesend zu sein.

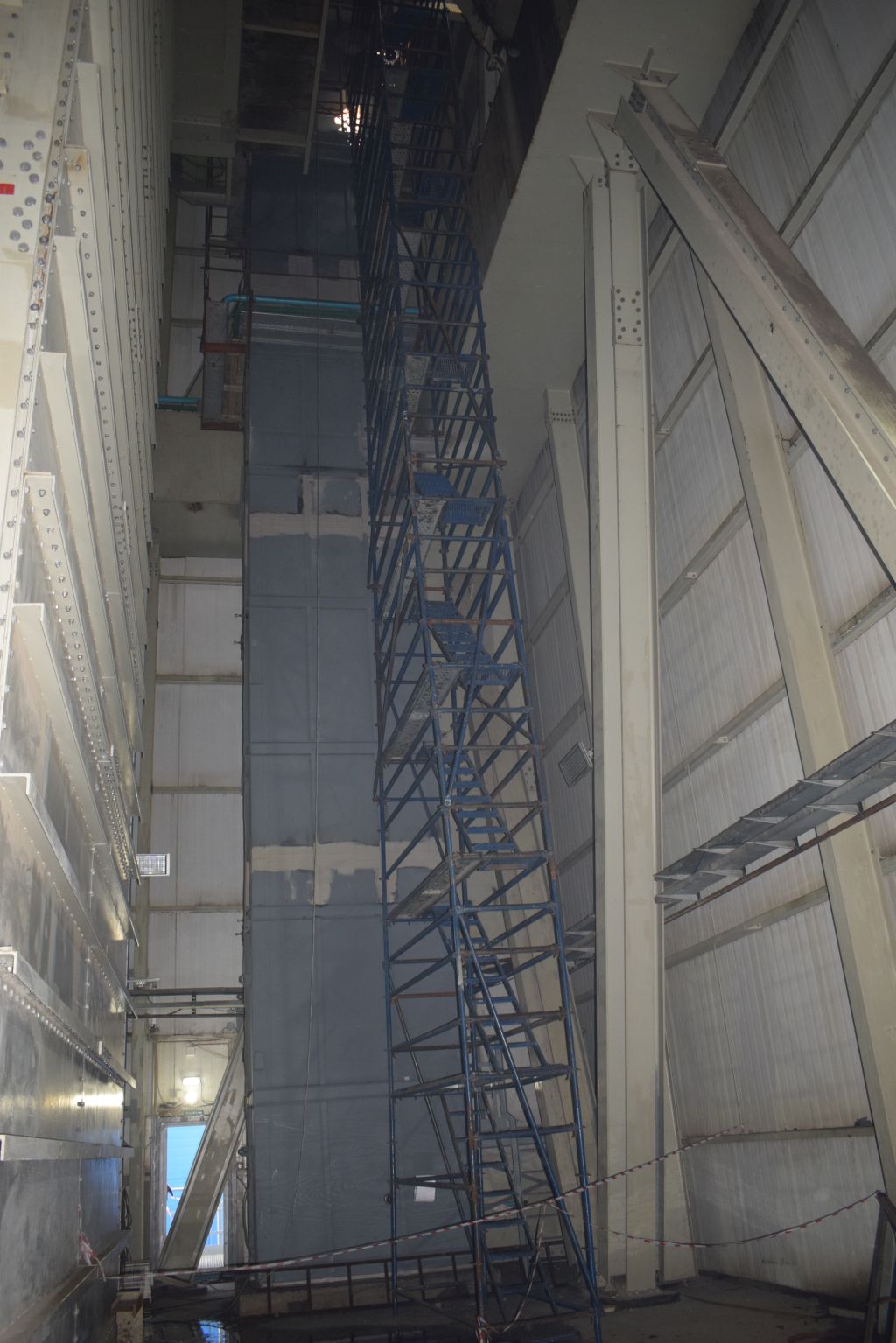

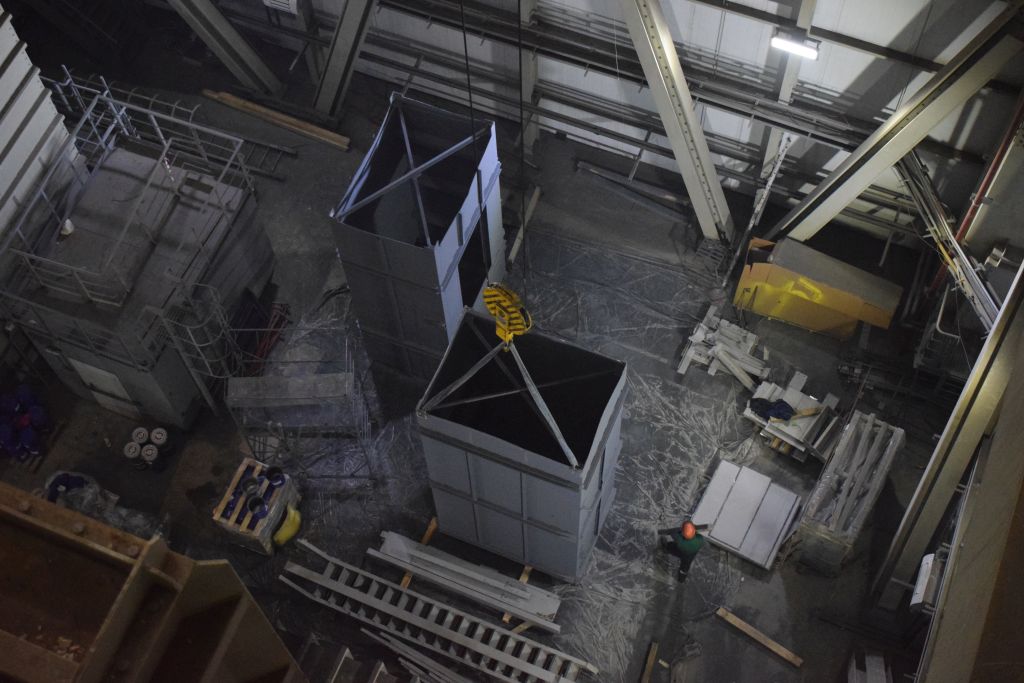

Dank der Optimierungsmaßnahmen beim Auftragen der Brandschutzbeschichtung auf die Stahlkonstruktionen des Aufzugsschachtes im Fördergerüst konnten die Fachleute der Bau- und Montageabteilung vorzeitig mit den Montagearbeiten des Aufzugsschachtes beginnen.
Angesichts der Tatsache, dass diese Arbeiten für das Projekt kritisch sind, bleibt die Aufrechterhaltung der aktuellen Geschwindigkeit für die nächsten Monate eine der Hauptaufgaben der THYSSEN SCHACHTBAU GMBH im Projekt WS-10.


Schacht SKS-1 des Bergwerks Norilsk Nickel

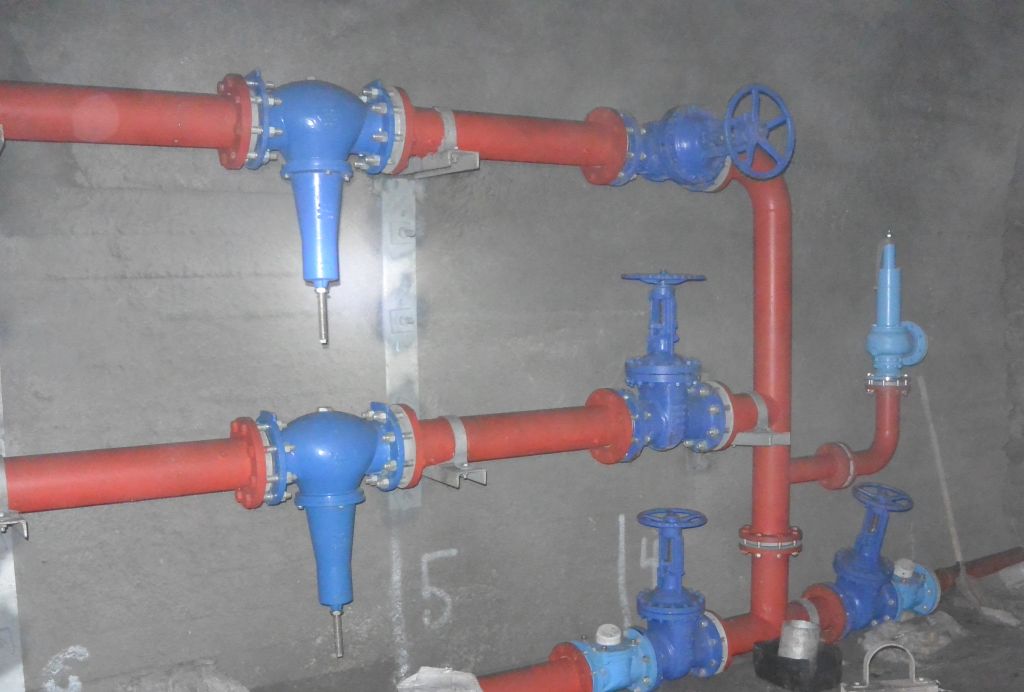

Montage der Rohrleitungen erfolgreich abgeschlossen.

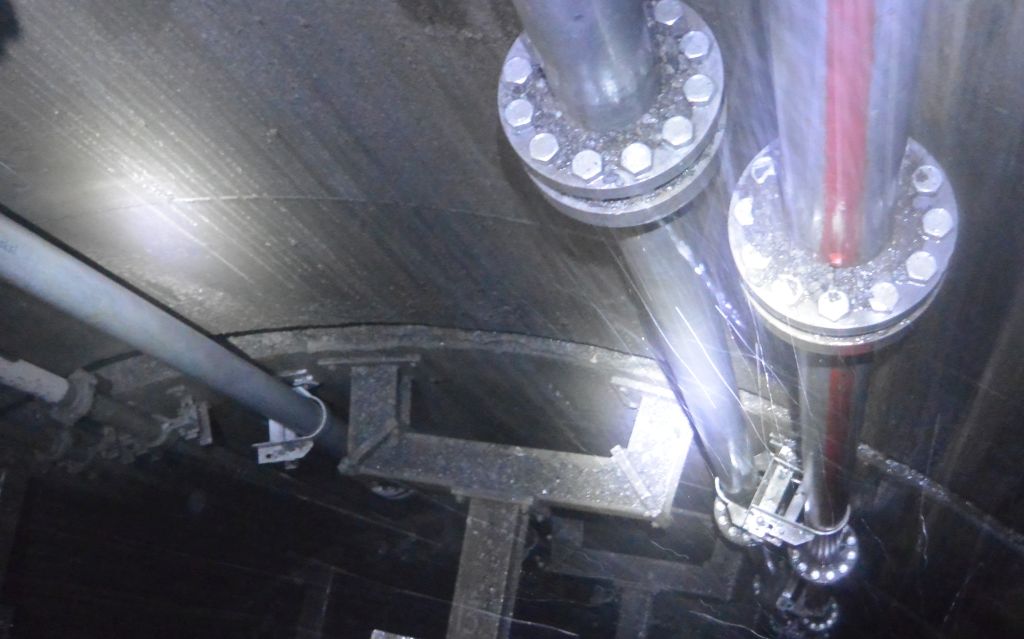

Die Teufmannschaft hat die Arbeiten zur Säuberung des Schachtes und Montage der Rohrleitungen zwischen dem Sumpf und dem Tübbingbereich im Schacht SKS-1 erfolgreich abgeschlossen.
Die Montagearbeiten der Hauptwasserhaltung sind komplett abgeschlossen. Über die Rohrleitungen der Hauptwasserhaltung wird das Grubenwasser der Schächte WS-10 und SKS-1 zu den Kläranlagen des Bergwerks Skalistyj transportiert.



Trotz der Pandemie COVID-19 hat die THYSSEN SCHACHTBU GMBH die Zertifizierung der Hydraulik-Aggregate durchgeführt und diese nach Norilsk ausgeliefert bekommen. Diese Maßnahmen konnten den Betrieb des Wagenumlaufs des Schachtes SKS-1 gewährleisten.

Ebenso setzt die Mannschaft der Bau- und Montageabteilung während der Pandemie die Arbeiten zum Umrüsten der Abdeckungsplatten des Fördergerüsts des Schachtes SKS-1 weiter fort. Die Montage der Wasserhaltung im Inneren des Fördergerüsts für den späteren permanenten Betrieb läuft ebenfalls weiter.
Die Bauarbeiter versuchen, alle Arbeiten im Freien rechtzeitig vor dem bevorstehenden Kälteeinbruch in Norilsk fertigzustellen.
Bergwerk Haus Aden in Bergkamen
THYSSEN SCHACHTBAU verfüllt den Schacht 2 des Bergwerkes Haus Aden.
Am ehemaligen Bergwerk Haus Aden in Bergkamen wird derzeit der Schacht 2 zu einem Grubenwasserhaltungsstandort umgebaut.
Dafür hat die RAG als frühere Betreiberin des Bergwerkes das Mülheimer Bergbauspezialunternehmen THYSSEN SCHACHTBAU mit der Ausführung der Arbeiten beauftragt.
In einem ersten Schritt wurde über Tage bereits die alte Fördermaschine umgebaut sowie unter Tage und in dem ca. 1.045 m tiefen Schacht alles ausgebaut, was nicht mehr benötigt wird. In einem nächsten Schritt wurde der Schacht in ca. 780 m Teufe mit einer großen Stahlbühne verschlossen.
Beginnend auf dieser Stahlbühne in 780 m Tiefe wird der Schacht derzeit in jeweils 6 m langen Abschnitten bis nach über Tage mit Baustoff verfüllt. Dabei werden gleichzeitig auf der gesamten Länge des Schachtes drei Rohrleitungen mit jeweils 1,4 m Durchmesser eingebaut. Ist der Schacht komplett verfüllt, werden in diese Rohrleitungen von über Tage aus, wie in einem normalen Gartenbrunnen, Tauchpumpen eingehängt und bis auf 780 m abgelassen.
Sind die Umbauarbeiten dort vollständig beendet, wozu auch die Demontage des Fördergerüstes gehört, kann der Standort seine Funktion innerhalb des Grubenwasserkonzeptes der RAG übernehmen und „bis in alle Ewigkeit“ zum Schutz des Grundwassers und der Oberfläche das Grubenwasser aus 780 m Tiefe pumpen.
